化学メーカーで品質管理をしているパパが、時短ガジェットを検証するブログ
HOME

育児タイムハック

育児タイムハック

寝かしつけの方法、抱っこ・バランスボール・電動ラックを月齢別に使い分けるコツ

INDEX — 目次
  1. 結論:寝かしつけは「置き方」より「タイミングと配分」
  2. なぜ寝かしつけがつらいのか:「背中スイッチ」の正体
  3. まず試す:道具ゼロでできる「5分抱っこ→座って5〜8分」
  4. 体を使う:抱っこスクワットの限界とバランスボール
  5. 機械に頼る:電動ハイローチェアは「買い」か、寝ないときのコツ
  6. 環境を整える:暗さ・音・入眠ルーティン
  7. 【月齢別】いつ・何をやるか(昼寝と夜寝)
  8. 安全上の注意:ここだけは公的機関の情報で
  9. 我が家の分担:新生児期と、生後5ヶ月の今
  10. よくある質問
  11. まとめ
  12. 総合判定

本記事は広告を含みます。実際の使用レビューではなく、公開情報をもとに比較・整理した選び方ガイドです。文章の構成には生成AIの力も借りています。

夜、抱っこでようやく寝た娘を布団に置いた瞬間、目を開けて泣き出す。太ももはスクワットで限界、腕は縦揺れでパンパン。「寝かしつけ 方法」で検索して、トントン・おくるみ・ホワイトノイズ……と手法だけが並ぶページを読んでも、結局うちの子で何をどう使えばいいのかが分からない。少し前の自分がそうだった。

普段は品質管理の仕事をしていて、手順は公式資料で裏を取らないと気が済まない性分だ。この記事では、我が家で実際に使っている「体を使う(抱っこ・バランスボール)」「機械に頼る(電動ハイローチェア)」「環境を整える(暗さ・音・ルーティン)」の3つを、理化学研究所の研究やこども家庭庁・消費者庁の情報とあわせて整理する。娘は今、生後5ヶ月。ここまでの寝かしつけで効いたこと・効かなくなったことを、月齢別の使い分けとしてまとめた。

結論を先に言う。寝かしつけは「置き方のコツ」より「タイミングと配分」の問題だ。まず道具ゼロでできる科学的な手順があり、その上で3つのレイヤーを月齢と親の体力に合わせて配合する。順番に見ていく。

結論:寝かしつけは「置き方」より「タイミングと配分」

寝かしつけがうまくいかないのは、親の技術が未熟だからではなく、赤ちゃんの体の仕組みがまだ発達の途中だからだ。だから対策も、根性ではなく仕組みで考えたほうがいい。

やることは大きく2段階ある。

  1. 道具ゼロの手順:泣いているときは抱っこして5分ほど歩き、寝ついてもすぐ置かず、抱っこしたまま座って5〜8分待ってから置く(理化学研究所の研究にもとづく手順。後述する)。
  2. 3つのレイヤーを配合する:「体を使う」「機械に頼る」「環境を整える」の3つを、月齢と親の体力に合わせて配分を変える。

3つのレイヤーは、次のように役割が分かれる。

  • 体を使う(抱っこ歩き・抱っこスクワット・バランスボール):新生児期の主役。ただし縦揺れへの依存は生後5〜6ヶ月で頭打ちになる。
  • 機械に頼る(電動ハイローチェア・電動バウンサー):昼寝の助っ人。使えるのは生後1ヶ月〜5・6ヶ月まで。夜通し寝かせる道具ではない。
  • 環境を整える(部屋の暗さ・ホワイトノイズ・入眠ルーティン):全月齢で効く土台。生活リズムが出てくる生後3〜4ヶ月以降ほど効く。

月齢別に「夜・昼それぞれ何をやるか」を、先に早見表で示す。

月齢夜の寝かしつけ昼寝切り替え・卒業のサイン
新生児〜2ヶ月抱っこ歩き5分→座って5〜8分→そっと置く/おくるみ/授乳での寝落ちも気にしない夜と同じでよい。ネムリラのスイングも可(15分・見守り)昼夜の区別なし。生活リズムはまだ求めない
3〜4ヶ月入眠ルーティンを固定(風呂→授乳→暗くする→トントン)/おくるみは寝返りの兆候が出たら卒業ネムリラ+手揺らし。深く寝たら布団へおろす睡眠退行の山。手法を増やさず耐える時期
5〜6ヶ月ルーティン+真っ暗+トントン。うとうとで布団に置く練習へ/おくるみ卒業、スリーパーへ昼寝は1日2〜3回・計3〜4時間、午後は15〜16時までに切り上げ。あやしはバランスボール中心(電動スイングはこの時期に卒業)寝返り開始。おくるみ・電動スイング卒業。ねんね練習の入口
7ヶ月〜1歳決まった時間・場所・順番。抱っこは「寝落ちの直前」で切り上げて布団でトントン午前寝が短く/なくなる。時間を固定する添い乳・抱っこ寝の癖を薄める時期

図にすると、どの手法がいつ主役で、いつ入眠ルーティンにバトンタッチするかが分かりやすい。

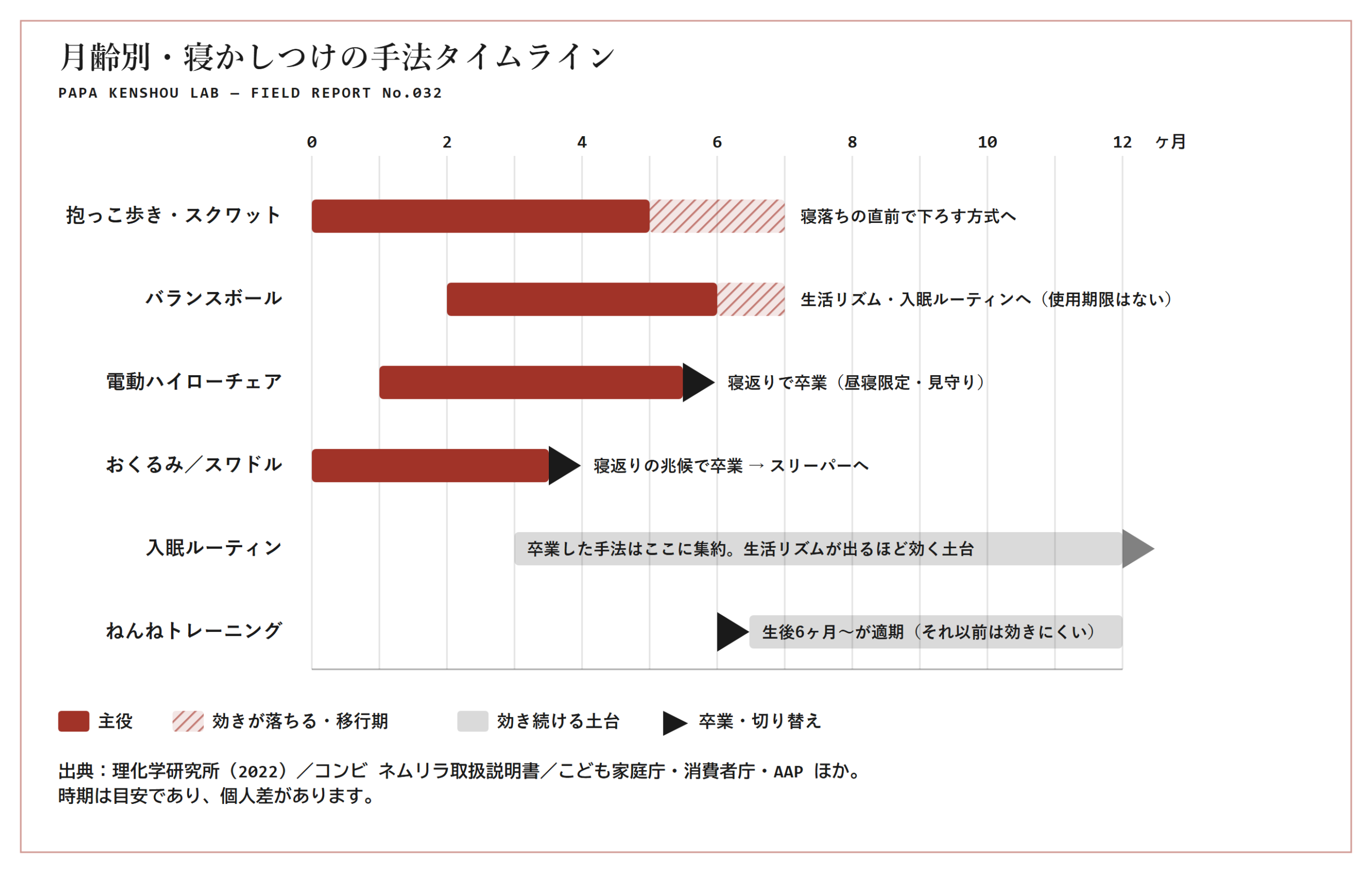

新生児期は「体を使う」中心、生後3〜4ヶ月から「環境を整える」へ軸足を移し、生後5〜6ヶ月で「機械に頼る」を卒業していく。寝かしつけの正体は、この配分の移り変わりにある。手法を1つずつ試すより、月齢に合わせて配合を組み替えるほうが早い。各時期の詳しいやり方は後述する。

なぜ寝かしつけがつらいのか:「背中スイッチ」の正体

「せっかく寝たのに置くと起きる」の引き金は、背中がマットレスに触れた刺激ではなく、親の体が離れること自体だ。 だから「置き方」をいくら工夫しても解決しない。

理化学研究所などの国際共同研究グループが2022年に発表した研究では、赤ちゃんの心電図を測りながら「抱っこして歩く・座る・ベッドに置く」を行い、心拍の変化を追っている。その結果、抱っこで眠った赤ちゃんをベッドに置くとき、心拍数が上がって目覚めやすくなるのは「親から体が離れ始めるタイミング」で、背中が着地する瞬間ではなかった。日本では「背中スイッチ」と呼ばれてきたが、実態は「おなかスイッチ」に近い。密着感がなくなること自体がスイッチになっている。

もうひとつ、SNSでよく見る「頭・背中・お尻の順でそっと下ろす」「ゆっくり下ろす」といったテクニックについても、この研究は「置くスピードや体を置く順序は、目覚めるかどうかに関係しなかった」としている。置き方が悪かったから起きた、と自分を責める必要はない、ということだ。

赤ちゃんが「ビクッ」となって起きるモロー反射(生後4〜5ヶ月頃までの原始反射)も、抱っこからベッドに移すときのわずかな振動や支えの消失で誘発される。つまり、置く瞬間は物理的にも生理的にも起きやすいタイミングが重なっている。ここを力技で乗り越えようとするから消耗する(出典:理化学研究所、2022年)。

まず試す:道具ゼロでできる「5分抱っこ→座って5〜8分」

道具を買う前に、まず試す価値があるのがこの手順だ。理化学研究所の研究が推奨しているのは、次の3ステップになる。

  1. 抱っこして5分歩く:泣いているときは、頭を支えてぴったり密着させ、平坦で安全な場所を一定のペースで5分間歩く。急に止まったり方向転換したりしないのがコツ。歩いて運ばれると赤ちゃんがおとなしくなる「輸送反応」を使う。研究では、この5分の抱っこ歩きで泣きやみ、昼間でも約半数が寝ついた。
  2. 座って5〜8分待つ:寝ついても、すぐにベッドへ置かない。抱っこしたまま座って5〜8分待つ。生後4〜5ヶ月の赤ちゃんは、眠りについてからの最初の約8分は浅い睡眠で、少しの刺激で起きやすい。ここを越えるまで待つ。
  3. そっと置く:睡眠が深くなったのを確認してから寝かせる。前述のとおり、置く順番やスピードは気にしなくていい。

我が家の感覚とも合っている。新生児期は授乳の合間によく寝てくれるので、こちらも添い寝で一緒にうとうとできる時間が意外とある。つらいのは拘束時間の長さより、3時間おきに細切れでしか眠れないことのほうだった。だからこそ、置いた後にまた1から抱っこし直す羽目にならないよう、「寝てから少し待つ」の数分をケチらないほうが、結局トータルでは早く終わる。

この手順は道具も費用もかからない。効きが悪くなってきたら、次の3レイヤーを足していく。

体を使う:抱っこスクワットの限界とバランスボール

抱っこスクワットの体力切れを解決する代替が、バランスボールだ。 縦バウンドは有酸素運動に近く、スクワットより負荷が軽いまま長く続けられる。「体を使う」レイヤーの主力は抱っこだが、スクワットは長時間もたないので、そこを機材で置き換える。

新生児期からしばらくは、泣き止まないときは抱っこしてスクワット、をずっと続けていた。効果はあるが、太ももと腰への負担が大きく、長時間はきつい。転機は、寝室のベッドで抱っこしたまま軽く弾んであやしていた夜だった。娘の寝つきは良かったが、マットレスの上で毎晩バウンドし続けたらヘタるな、と気づいた。そこにちょうど妻の実家からバランスボールをもらい、座って縦に弾んでみたら、ちょうどいい弾力とリズムであやせた。

やり方は縦バウンド一択でいい。横揺れや回転は必要なく、座ったまま上下に弾むだけで十分あやせる。スクワットが太もも・腰にピンポイントで来る無酸素運動寄りなのに対し、バランスボールのバウンドは有酸素運動に近く、疲れ方の質がまったく違う。スクワットだと数分で太ももが張ってくるが、バランスボールなら同じ時間でも呼吸が上がらず、寝つくまで続けられる。育児で運動不足になっていたのが、逆に体を動かせるようになった。

気になる揺さぶられっ子症候群との関係は、別記事で医学的な根拠を確認している。危険なのは頭が支えられずに前後へ激しく往復する強い衝撃で、縦方向の優しいバウンドとは揺れの方向も強さも別物だ。ただし、首がすわる前は頭を大人の体にしっかり密着させて固定すること、そして「アンチバースト仕様」(穴が開いても数十秒かけてゆっくり空気が抜ける構造)のボールを選ぶことは必ず守ってほしい。

パパ検証ラボの検証記事アイキャッチ画像。カテゴリー「育児タイムハック」、REPORT No.023、サブタイトル「バランスボールで寝かしつけ検証」の文字と、右にバランスボール本体の写真、右下に「合格」の判定スタンプが入っている
育児タイムハック

抱っこスクワットに限界を感じて、バランスボールで寝かしつけてみた話

この検証ログを読む →

これから試すなら、育児のあやし用に選ばれている例としてAmazon限定ブランドのプリマソーレ(65cm)がある。アンチバースト仕様で、バランスボールとしては手を出しやすい価格帯だ(実売価格はリンク先で確認を)。

プリマソーレ バランスボール(65cm)をAmazonで見る

機械に頼る:電動ハイローチェアは「買い」か、寝ないときのコツ

「機械に頼る」レイヤーの代表が、電動でスイングするハイローチェア(コンビのネムリラなど)だ。昼寝の寝かしつけには効くが、高い上位モデルは要らず、電動スイングが使えるのは生後5〜6ヶ月頃までだ。 コンビの取扱説明書でも、スイング機能の対象は「新生児〜5・6ヶ月ころ」とされている。

我が家は出産準備でコードレスの上位モデルを買い、生後1ヶ月頃から使っている。買った当初はオートスイングだけではまったく寝ず、ただの置き場所になっていた。効き方が変わったのは、助産師に教わったコツを試してからだ。

  • 最初は手でチェアを大きく揺らして寝かせ、入眠してからオートスイングに切り替える(赤ちゃんの体ではなく、チェア自体を押して揺らす)。
  • おくるみ(スワドル)でくるんでから始めると、さらに寝つきやすい。
  • オートスイングは15分で自動停止するが、いったん眠りが深くなれば、途中で止めても寝続けてくれる。

前述の「入眠直後は眠りが浅く、20〜30分ほどで深い眠りに移る」という仕組みは、ここでも同じだ。深く眠ったのを見計らってスイングを止めれば、揺れがなくてもそのまま眠る。

ただし、電動スイング製品には使い方の枠がある。コンビの取扱説明書では、簡易ベッドとしての連続使用は60分、スウィングは15分、1日の合計使用時間の目安は3〜4時間とされ、「一時的なお昼寝などには使用できますが、夜間就寝などの長時間寝かせるベッドとして使用しないでください」と明記されている。授乳後30分以内のスウィングも、吐くことがあるため不可だ。我が家も昼寝限定で、深く寝入ったら布団におろしている。

生後5〜6ヶ月で寝返りが始まると、ベルトを嫌がって暴れるようになり、スイングでの寝かしつけは多くの子で卒業になる。消費者庁にもハイローチェア・バウンサーからの転落事故が複数報告されていて、生後6ヶ月前後の例がある。上位モデルの「1才までスイング」は、相性のいい一部の家庭でしかフル活用されない。

パパ検証ラボ 育児タイムハック「ネムリラで寝ないと思ったら、助産師の一言で『神』になった話」のアイキャッチ画像
育児タイムハック

コンビ ネムリラは上位モデル不要かも|8万円版を使った結論・寝ない時のコツ・いつまで使えるか

この検証ログを読む →

これから新品で選ぶなら、部屋を暗くできるなら遮光フードなしの「Auto DR」、明るいリビングでの昼寝がメインで遮光フードが欲しいなら現行スタンダードの「Auto plus NS」(コード式)。価格帯はリンク先で確認してほしい。コードレスの最上位に差額を払う必要は、家の中で頻繁に動かす家庭以外にはない。

予算重視・部屋を暗くできるなら Auto DR。

環境を整える:暗さ・音・入眠ルーティン

「環境を整える」レイヤーは、体力を使わずに寝かしつけ全体の土台を底上げする。効果が地味なので後回しにされがちだが、生活リズムが出てくる生後3〜4ヶ月以降ほど効いてくる。

土台になるのが昼夜のメリハリだ。昼はカーテンを開けて明るく、夜は照明を落として静かにする。これで体内時計が整いやすくなる。就寝前1時間は刺激を減らし、スマホやテレビのブルーライトは避ける。

その上で入眠ルーティンを固める。毎日同じ時間・同じ流れ(お風呂→授乳→部屋を暗くする→トントン、など)で寝かしつけを始めると、「これから寝る」という合図を赤ちゃんが認識しやすくなる。前述の理研の研究でも、日々の習慣づけや入眠ルーティンは寝かしつけ・夜泣き対策として提案されている。

ホワイトノイズなどの単調な音も入眠の助けになるとされる。ただしAAP(米国小児科学会)のガイドラインでは、ベビーベッドから約2メートル離し、音量は50デシベル以下に抑え、必要な時間だけ使うことが推奨されている。至近距離での大音量の常用は、聴覚や言語発達へのリスクが指摘されている。我が家は見守りカメラのCuboAiに子守唄やホワイトノイズを流す機能(無料プランで全14曲)があるが、正直あまり使っていない。CuboAiはベビーベッドのすぐ上に付けているので、AAPの言う「2メートル離す」を満たせないからだ。カメラから流すなら最小音量で寝入るまでだけ、と割り切ることになる。置き場所を離せる専用のホワイトノイズマシンのほうが、この点は素直に使える。まずは手元の見守りカメラやスマホアプリで代用できないか試して、物足りなければ専用機を検討する。

パパ検証ラボ ガジェット検証「CuboAi第3世代を5ヶ月使用|本音のデメリットと無料期間の話」のアイキャッチ画像
ガジェット検証

【CuboAi第3世代レビュー】5ヶ月使った本音のデメリット5つと、無料期間が切れた後の話

この検証ログを読む →

意外と効くのが親のための音だ。寝かしつけ中の「ながら聞き」には、耳をふさがないオープンイヤー型のイヤホンが相性いい。娘の泣き声は聞こえたまま、自分は音楽やラジオで気を紛らわせられる。ただし、片方の親が近くにいるときに使うと小声の会話が聞き取りづらく、そこは注意がいる。

パパ検証ラボ ガジェット検証「Shokz OpenFit Proを育児中に使ってみた。試聴を重ねてたどり着いた『2台目』の結論」のアイキャッチ画像
ガジェット検証

Shokz OpenFit Proを育児中に使ってみた。試聴を重ねてたどり着いた「2台目」の結論

この検証ログを読む →

なお、夜中に「うーん、うーん」と苦しそうに唸る声で不安になることがあるが、新生児期のこの唸りは多くが正常な生理現象だ(我が家は生後3ヶ月頃に自然におさまった)。詳しくは新生児が夜中に唸る話にまとめている。唸っているだけなら、電気をつけて確認すると逆に完全に起こしてしまうこともある。

【月齢別】いつ・何をやるか(昼寝と夜寝)

抱っこ・バランスボール・電動スイングでの寝かしつけは、生後5〜6ヶ月の寝返り・生活リズム形成期が最初の卒業の目安だ。 冒頭の早見表を、時期ごとに補足していく。

新生児期(0〜2ヶ月) は、昼夜の区別がなく1.5〜3時間おきに起きる。抱っこ歩き(輸送反応)、おくるみ、胎内音のような単調な音が効きやすい。生活リズムを求めても仕方がないので、親も赤ちゃんのリズムに合わせて休む。

生後3〜4ヶ月 は、睡眠サイクルが変化して浅い眠りが増え、夜間の覚醒が急に増える(いわゆる睡眠退行)。モロー反射もまだ残る。新しい手法を足すより、入眠ルーティンを固めて乗り切る時期で、数週間から生後5ヶ月頃までに落ち着くことが多い。

生後5〜6ヶ月:いちばん悩む時期の具体策

我が家がまさに今ここにいる。寝返りが始まり、抱っこや電動スイングの効きが落ちてくる。この時期にやることは「道具に頼る」から「環境と生活リズムに乗せる」への切り替えだ。順番に書く。

  1. 眠いサインが出たらすぐ寝室へ。 生後6ヶ月頃までの活動時間(起きていられる時間)の目安は、90分〜2時間ほど(小児科医・森田麻里子氏の目安)。目安を大きく超えて起きていると、寝つきにくくなることがある。目をこする・あくび・耳を触る・視線が定まらない、といったサインが出たら、時間に関係なく寝かしつけを始める。
  2. 入眠ルーティンを15〜30分で固定する。 順番の一例は、夕方(18〜19時台)に入浴(38〜40度・10〜15分)→入浴から就寝まで1〜2時間空ける(湯上がりで上がった深部体温が下がるタイミングで眠気が来るので、上がってすぐより少し置くほうが寝つく)→薄暗い部屋で保湿・着替え・授乳→絵本1冊かオルゴール(毎晩同じもの)→消灯して「おやすみ」。毎日同じ流れにすること自体が、「もう寝る時間」という合図になる。授乳は満腹にするために行い、授乳しながら寝落ちさせるのは避ける(夜中に目覚めたとき授乳を求めて泣きやすくなる)。ミルクから就寝までの時間が短いこと自体は、寝つきには影響しない。
  3. 「完全に寝てから置く」を「うとうとで置く」に変える。 完全に寝落ちる直前、まぶたが重くてボーッとしている状態で布団に下ろす。頭やお尻から接地させ、完全には手を離さず体の一部を密着させたまま少し待ってから、そっと離れる。布団の上で自分の力で眠りに落ちる体験を重ねると、赤ちゃんが「ここが自分の寝る場所」と覚えていく。
  4. 夜中に泣いても、少し様子を見る。 赤ちゃんは浅い眠りの合間に声を出したり泣いたりして、そのまま自力で寝直すことがある。すぐ抱き上げると完全に起こしてしまうし、「泣けばすぐ抱っこ」という癖がつく。おむつや暑さ寒さを確認したうえで、トントンや声かけの最小限の介入から段階的に。
  5. おくるみは卒業してスリーパーへ。 卒業を始める合図は月齢ではなく発達のサインだ。横向きになろうとする・体をひねる・おくるみから腕を抜く、が見えたら卒業のタイミングと考える(早い子で生後2ヶ月、多くは3〜4ヶ月頃)。いきなり両腕を出すと落ち着かない子もいるので、片腕から始めて様子を見て、寝返りするようになったら両腕とも出し、足元がM字に開けるスリーパー(スリーピングバッグ)に移すとよい。首元は指が入るゆとりのあるサイズを選ぶ。巻いたままうつ伏せになると自力で顔を上げられず窒息リスクがあるので、両腕が出せていない状態で寝返りする子は、おくるみを続けない。モロー反射での目覚めは、数週間で落ち着くことが多い。
  6. 体を使う寝かしつけを、少しずつ減らす。 電動スイングは安全上の理由で生後5〜6ヶ月に卒業だが、バランスボールや抱っこには使用期限はない。「振動がないと寝ない」のは入眠の癖の一種で、焦って取り上げる必要はない。生後6ヶ月以降、遮光とホワイトノイズで環境を固めたうえで、布団の上で胸やお腹を一定のリズムでトントン、顔や背中をさする、を少しずつ増やしていく。抱っこから下ろすのが難しければ、あぐらをかいた上に乗せてゆらゆらし、そこから立たずに布団へスライドさせる(腕の間にバスタオルを挟むと、離れたことに気づかれにくい)。布団の上で自分から寝つける日が出てきたら、それが移行のサインだ。

ねんねトレーニング(ファーバー法・タイムメソッドなどの段階的消去法)を本格的に考えるなら、この時期の少し先、生後6ヶ月以降が適期だ。効果や安全性のエビデンスが確立しているのが生後6ヶ月以降で、それ以前は夜間授乳の必要や発達段階の面から推奨されていない。正しく行われたネントレが脳や愛着に悪影響を与えるという医学的証拠はない、というのが小児科医の見解だが、方法の選択と夫婦の合意が要るので、やるなら別途しっかり調べてからにしたい。しばらく続けても変化が見られなければ、原因は入眠の癖ではない可能性がある。一度中断し、環境やスケジュールを見直す。

昼寝が30分で終わる問題にも触れておく。睡眠サイクル(約50〜60分)の途中、30分前後の浅い眠りで目を覚ますのが原因だ。コツは、30分で起きてから動くのではなく、その5分前くらいから寝室に入ってそばで待ち、モゾモゾし始めたらすぐトントンで次のサイクルに押し込むこと。ホワイトノイズは昼寝の最初から最後までつけっぱなしにして、サイクルの切れ目に入る生活音を消す。遮光もカーテンの隙間光まで潰す。それでも30分で起きるなら、生後4〜6ヶ月では発達上よくあることで、月齢が上がると自然につながることが多い。1回が短くても、回数を分けて1日の合計(3〜4時間)が取れていれば問題ない。

午後の昼寝は夜の寝つきに響くので、15〜16時までに切り上げる。ただし切り上げたあとの時間をあえて伸ばす必要はない。活動時間の目安(前述)は夕方も変わらないとされ、これを大きく超えて起こしておくとかえって寝つきが悪くなることがある。最後の昼寝から就寝までの間隔が空く日は、無理に起こしておかず、眠いサインが出た時点で寝かしつけを始めればいい。

夜間授乳は、生後6ヶ月以降から離乳食が3回食に進む生後9〜11ヶ月頃にかけて自然に減っていくことが多い。個人差が大きく、「◯ヶ月でやめる」というものではないので、欲しがるうちは応じてよい。

生後7ヶ月〜1歳 になると、体力がついて寝ぐずりが増える。添い乳や抱っこでしか寝ない「入眠の癖」は、夜中に目が覚めたとき同じ条件を求めて泣く原因になり、だんだん通用しなくなる。決まった時間・決まった場所・決まった順番を徹底し、抱っこは寝落ちの直前で切り上げて布団でのトントンにつなぐ。

安全上の注意:ここだけは公的機関の情報で

寝かしつけの手法は、安全とセットでないと意味がない。ここは自己判断せず、公的機関が出している情報を確認した。押さえるべきは4点ある。

ひとつ目は、揺さぶられっ子症候群(SBS)の境界だ。危険なのは、頭が支えられずに前後へ激しく揺さぶられる状態で、こども家庭庁は「首や体をしっかり支えた状態で『横向き抱っこ』をして揺らすなど通常のあやしでは乳幼児揺さぶられ症候群にはならない」としている(出典:こども家庭庁)。危険な揺れの目安として「1秒間に3〜4回以上、顎が胸につくほど強く激しく揺さぶる」が挙げられる。「揺さぶりそうで怖い」と感じたら、赤ちゃんを安全な寝床に置いてその場を離れるのが、いちばん安全な行動だ。

ふたつ目は、電動ハイローチェアやバウンサーなど傾斜のある製品での睡眠。AAPは乳児の睡眠環境を「硬く、平坦で、傾斜10度未満の表面」と勧告している。米国では傾斜10〜30度のスリーパーで乳児の死亡事故が相次ぎ、大手メーカーが約470万台をリコールした(2019年)。電動ハイローチェアやバウンサーも、眠ったら平らで硬い寝床に移すのが原則で、傾斜をつけたまま長時間・無人で寝かせない。

みっつ目は、添い寝と大人用ベッド。こども家庭庁・消費者庁は「同室・別寝床」(PSCマーク付きのベビーベッドで、柵は常に上げる)を推奨している。消費者庁のデータでは、大人用ベッドからの転落事故の約87%が0〜1歳児で、頭部の受傷が多く、壁との隙間に挟まる窒息の死亡事故も起きている(出典:消費者庁)。大人用ベッドに取り付けるフェンス型のベッドガードは、SG基準で生後18ヶ月未満は使用禁止だ。飲酒・喫煙・眠くなる薬を飲んでいる親の隣、柔らかい寝具や枕・毛布のある場所での添い寝は避ける。

最後はおくるみ。下半身をきつく固定して足をまっすぐ伸ばすと、股関節脱臼(発育性股関節形成不全)のリスクがある。足がM字(カエル足)に動かせる巻き方・構造を選ぶ。布の重なりは服を着せ過ぎているのと同じで、温めすぎはSIDSのリスクを上げるため下は薄着にする。そして寝返りの兆候が出たら卒業する。

我が家の分担:新生児期と、生後5ヶ月の今

寝かしつけの消耗は、手法の巧拙だけで決まらない。夫婦でどう分担するかも大きい。時期で分けて書く。

新生児期(0〜2ヶ月):24時間を時刻でシフト分け

新生児は昼夜の区別なく3時間おきに起きる。どちらか一方が全部背負うと必ず倒れるので、24時間を時刻で機械的に区切った。

  • 2:00〜10:00:私
  • 10:00〜18:00:共同(家事・買い出しは基本的に私)
  • 18:00〜2:00:妻

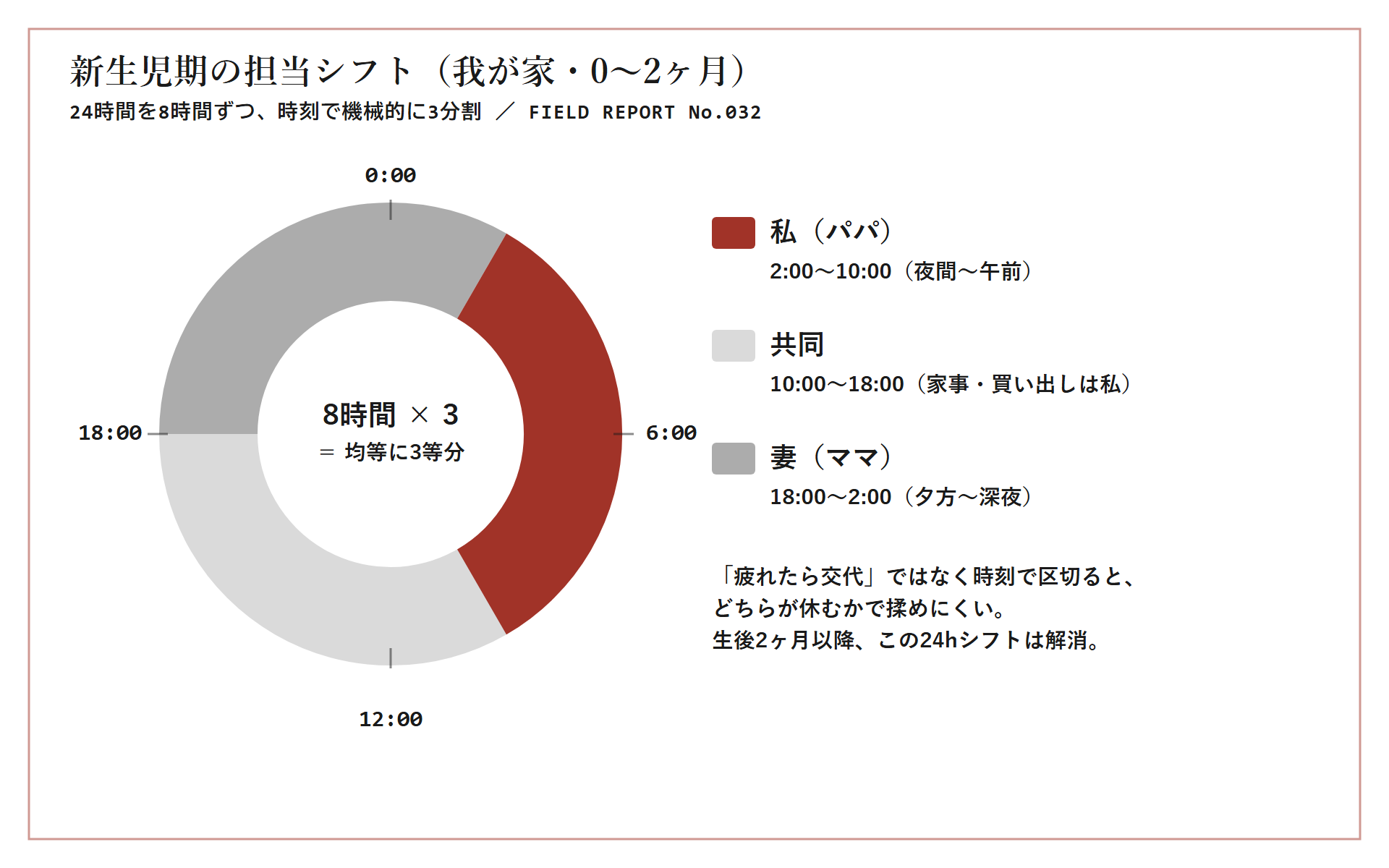

新生児期の担当シフトのドーナツ図。24時間を8時間ずつ、私(2:00〜10:00)/共同(10:00〜18:00)/妻(18:00〜2:00)で均等に3分割している。

「疲れたら交代」ではなく時刻で区切るほうが、感覚のぶつかり合いで角が立たずに済む。夜間担当は拘束時間の長さより、細切れでしか眠れないこと自体がつらい。ワンオペで入浴が遅い時間にずれ込むなど、シフトの境界がにじむ場面は必ず出てくるので、代替プランを先に決めておくといい。

パパ検証ラボ 育児体験記「シフト制育児で新生児期を乗り切った、新米パパの育休記録」のアイキャッチ画像
育児体験記

シフト制育児で新生児期を乗り切った、新米パパの育休記録

この検証ログを読む →

生後5ヶ月の今:夜の担当時間だけを固定

昼夜の区別がついてまとまって眠るようになると、24時間シフトは要らなくなった。今は平日、帰宅→お風呂→授乳→バランスボールで寝かしつけ、までを私が固定で担当する。決まった時間帯だけを受け持つ形だ。休日は妻の代わりに動く。新生児期にそろえた道具をどこまで削れるかは、新生児期の時短グッズのまとめにも整理している。

よくある質問

Q. 抱っこでしか寝ません。抱き癖でしょうか。

新生児から生後数ヶ月のあいだ、抱っこで落ち着くのは自然な反応だ。かつて言われた「抱き癖」は、今は気にしなくてよいとされている。入眠の癖が問題になりはじめるのは1歳前後から。それまでは抱っこで寝かせて構わないが、深く眠ってから(座って5〜8分待ってから)布団に移すと、置いたあとに起きにくい。

Q. 電動ハイローチェアとバウンサー、寝かしつけに買うならどちらか。

昼寝の寝かしつけを自動化したいなら、スイング機能のある電動ハイローチェア。ただしどちらも生後5〜6ヶ月のスイング卒業までの道具で、眠ったら平らな寝床に移すのが前提、夜間就寝には使えない。予算を抑えるなら、まずバランスボールで足りることも多い。

Q. ホワイトノイズは一晩中流していいか。

AAPは「必要な時間だけ」を推奨している。ベビーベッドから約2メートル離し、音量は50デシベル以下(大人が隣で普通に会話できる程度)。一晩中の大音量は聴覚や言語発達へのリスクが指摘されているので、寝入るまで流してタイマーで切る運用がいい。

Q. 何をやっても寝ません。

まず発熱・ぐったり・普段と違う泣き方がないか確認する。なければ、部屋が明るすぎないか・暑すぎないか、空腹やげっぷ、おむつをチェックし、「抱っこ歩き5分→座って5〜8分」を試す。月齢別のより具体的な切り替えは、前章の早見表と「生後5〜6ヶ月」の項を見てほしい。どうしても泣き続けるときは、安全な寝床に寝かせて数分その場を離れ、深呼吸するのも公的機関が勧める対処だ。

まとめ

  • 寝かしつけは「置き方のコツ」より「タイミングと配分」の問題。まず道具ゼロの手順(5分抱っこ歩き→座って5〜8分待つ→そっと置く)を試し、その上で「体を使う」「機械に頼る」「環境を整える」の3レイヤーを月齢と体力で配合する。
  • 実践アドバイスとしては、新生児期は抱っこ中心(スクワットがきついならバランスボール)、生後3〜4ヶ月は入眠ルーティンを固める、生後5〜6ヶ月で道具から生活リズムへ主役を移す、と覚えておくと迷いにくい。電動ハイローチェアは昼寝の助っ人と割り切り、高いモデルは不要。
  • 揺さぶられっ子症候群の境界、傾斜製品での睡眠、添い寝の条件、おくるみの卒業時期は、こども家庭庁・消費者庁・AAPの情報で確認しておく。手法より先に、この安全の枠を押さえる。

総合判定



合格PASS

合格。ただし「万能の1手」はない。 寝かしつけに唯一の正解はなく、月齢と親の体力で使い分けるのが現実的だ。まず科学的な手順で土台を作り、バランスボールと電動ハイローチェアで体力を節約し、暗さと音とルーティンで底上げする。この配分を、子どもの成長に合わせて組み替えていく。
